Como calcular o custo homem-hora de seus projetos

Se você gerencia projetos, mais cedo ou mais tarde vai se fazer a mesma pergunta: quanto realmente me custa a mão de obra? A resposta passa por dominar um conceito simples, mas fundamental: o homem-hora.
O homem-hora — também chamado de pessoa-hora — é a unidade de medida utilizada em gestão de projetos para quantificar o esforço necessário para completar uma tarefa:
1 homem-hora = trabalho completado em uma hora de esforço ininterrupto por um trabalhador médio.
A partir dessa unidade você pode medir o custo por projeto de cada tipo de profissional e sua contribuição ao resultado. Vamos ver como.
Cálculo básico: homem-hora por tarefa
O total de homem-hora por tarefa é obtido multiplicando o número de pessoas atribuídas a uma tarefa pelo tempo total necessário para completá-la.
Exemplo prático
Suponha que 15 operários em uma fábrica metalúrgica dedicam 10 jornadas de trabalho para completar um pedido de 800 unidades. Estimando 6 horas úteis por dia:
15 operários × 10 dias × 6 h/dia = 900 homem-hora
Com esse dado, a produtividade é:
800 unidades / 900 h = 0,89 unidades por hora
Como conhecemos o custo do homem-hora, fica fácil calcular como a força de trabalho contribui ao custo unitário e à rentabilidade da linha de produto. Além disso, esse índice serve como ponto de partida para medir melhorias de produtividade, introduzir novos processos ou reduzir custos.
Cálculo inverso: quantos trabalhadores você precisa?
Muitas vezes a fórmula é usada ao contrário — partindo do total de horas do projeto para determinar quantas pessoas são necessárias:
Horas totais do projeto / duração do projeto = homem-hora por dia
E depois:
Homem-hora por dia / horas úteis por jornada = número de trabalhadores necessários
Se estimarmos 6 horas úteis por jornada (uma suposição conservadora), você terá um dimensionamento realista da equipe.
Nem todos os membros da equipe custam o mesmo
Em qualquer projeto minimamente complexo, o custo do homem-hora varia de acordo com a categoria profissional do trabalhador. Em um projeto de TI, por exemplo, uma hora de um programador júnior não custa o mesmo que a de um arquiteto de software ou um líder técnico.
Para calcular o custo laboral total do projeto, é preciso fatorar por cada categoria profissional:
Custo total = (CH₁ × HH₁) + (CH₂ × HH₂) + … + (CHₙ × HHₙ)
Onde:
- CH = custo por hora da categoria profissional
- HH = total de homem-hora estimado para essa categoria
Exemplo
| Categoria | Custo/hora | Horas estimadas | Subtotal |
|---|---|---|---|
| Desenvolvedor júnior | R$ 60 | 200 h | R$ 12.000 |
| Desenvolvedor sênior | R$ 110 | 150 h | R$ 16.500 |
| Arquiteto de software | R$ 160 | 60 h | R$ 9.600 |
| Total | 410 h | R$ 38.100 |
Esse detalhamento é imprescindível para elaborar orçamentos realistas, negociar tarifas com clientes e detectar desvios de custo durante a execução.
Automatize o cálculo com ITM Platform
Fazer esses cálculos em uma planilha funciona no início, mas se torna inviável quando você gerencia múltiplos projetos com dezenas de pessoas. O ITM Platform automatiza o cálculo de custos por homem-hora: basta configurar três variáveis.
1. Perfis profissionais — defina as categorias da sua organização (analista, desenvolvedor, gerente de projeto…).
2. Tarifas por perfil — associe um custo horário a cada perfil profissional.

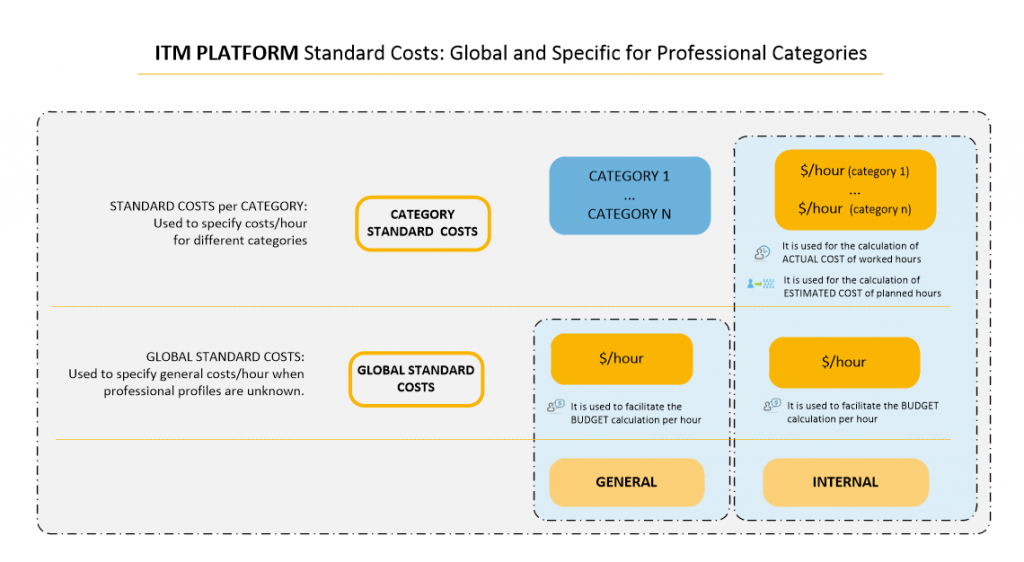

3. Custos padrão — estabeleça uma tarifa padrão que será aplicada quando horas forem atribuídas a um recurso genérico.

Uma vez configurados, o ITM Platform calcula automaticamente o custo de cada tarefa e projeto à medida que você atribui recursos, sem necessidade de fórmulas manuais ou planilhas paralelas.
Consulte este tutorial para saber como definir os perfis profissionais, tarifas e custos padrão.
Próximos passos
- Teste o ITM Platform gratuitamente e configure seus perfis e tarifas em minutos.
- Baixe o e-book sobre como montar uma PMO para aprender a centralizar a gestão de todos os seus projetos.
Experimente o ITM Platform grátis por 14 dias
Comece a gerenciar seus projetos, recursos e portfólios hoje.
