Gerenciamento de custos do projeto: por que isso importa tanto?

O projeto foi entregue no prazo. O cliente aprovou, a equipe seguiu para outra frente e, três semanas depois, alguém do financeiro descobre que ele fechou 18% acima do orçamento. Ninguém escondeu nada. O estouro foi se formando um extra aprovado de cada vez, e em nenhum momento houve alguém olhando para o total.
Essa é a falha corriqueira que o gerenciamento de custos existe para evitar.
O gerenciamento de custos do projeto (PCM) é o processo de estimar, alocar e controlar os custos de um projeto, para que a organização conheça seus gastos com antecedência e reduza as chances de ultrapassar o orçamento inicial.
Ele percorre todo o ciclo de vida, do primeiro planejamento até a entrega final, passando por cada revisão intermediária. Seguindo o PMBOK, costuma ser dividido em quatro etapas.
1. Não dá para precificar um trabalho que não foi definido
Antes de colocar preço em qualquer coisa, é preciso saber quais atividades o projeto vai executar de fato. Só então faz sentido buscar informação sobre os recursos que cada uma exige.
A fonte mais confiável é a experiência em primeira mão: o mesmo processo executado pela sua própria organização ou por uma empresa a quem você possa perguntar diretamente. Quando isso não existe, servem os dados publicados por companhias que tenham executado projetos comparáveis, desde que você registre até que ponto eles são realmente comparáveis.
Pular esta etapa é o que produz aquele orçamento que parece preciso e não se apoia em nada. Um número herdado de um projeto com outro escopo não é uma estimativa, é um desejo.
2. Converter recursos em dinheiro e em tempo
Conhecidas as atividades e os recursos, o trabalho passa a ser traduzi-los em unidades monetárias e temporais. O método depende de quanta informação você tem.
| Método | Em que consiste | Quando usar |
|---|---|---|
| Analogia | Partir de um projeto recente e parecido, e ajustá-lo | Você tem trabalhos comparáveis dos últimos um ou dois anos |
| Analogia com correção | Partir de um projeto antigo e corrigir por câmbio, revalorização ou depreciação de matérias-primas | O único projeto comparável já tem vários anos |
| Paramétrico | Representar o custo matematicamente em função de variáveis mensuráveis | Você dispõe de dados históricos suficientes para modelar a relação |
| Bottom-up | Precificar cada tarefa a partir do esforço que ela exige e da tarifa do perfil que a executa | A decomposição do trabalho é detalhada o bastante para estimar tarefa a tarefa |
A estimativa bottom-up é a que escala, e ela se apoia em uma tabela de tarifas:
Custo estimado = horas estimadas por perfil profissional × custo padrão desse perfil
O que a torna realmente útil é permitir estimar por papel antes de saber quem fará o trabalho. Se um analista tem custo padrão de R$ 145,50 por hora e a tarefa exige 60 horas desse perfil, a estimativa é de R$ 8.730,00, independentemente de quem for alocado depois. É assim que o ITM Platform gera os números: cada perfil profissional carrega um custo padrão e o sistema multiplica as horas planejadas pela tarifa correspondente conforme você as aloca, recorrendo a um custo padrão global quando os perfis ainda não estão definidos. A configuração está explicada em perfis profissionais e custos padrão.
Para a aritmética de transformar esforço em dinheiro, consulte nosso guia sobre como calcular o custo homem-hora de seus projetos.
A estimativa é também o lugar que cabe ao risco. Uma estimativa de custos que ignora o que pode dar errado, o quanto isso machucaria o projeto e com que frequência costuma acontecer é uma estimativa do melhor cenário e de mais nada.
3. O orçamento é a linha de base pela qual você será medido
O orçamento soma os custos estimados da etapa anterior ao cronograma previsto, de modo que apresenta a imagem econômica e temporal completa do projeto, não um valor único e solto.
Uma estimativa fica muito mais útil quando é desdobrada em rubricas por tarefa ou atividade específica, indicando o período em que se espera gastar cada uma. Esse desdobramento é o que permite distinguir um estouro real de um gasto que apenas foi antecipado.
O resultado desta etapa é a linha de referência, a linha de base, contra a qual todo o controle descrito a seguir será comparado. Se ela for traçada mal, tudo o que vem depois mede a coisa errada.
4. Controlar é comparar o custo de hoje com a linha que você traçou
O controle de custos começa no mesmo momento que o projeto. Diariamente, semanalmente ou nos pontos de controle que você definiu, mede-se o custo atual e compara-se com a linha de base.
Desvio = custo real − custo previsto na mesma data

Como o monitoramento é contínuo, os desvios em relação à linha de base aparecem cedo, que é justamente o objetivo: um desvio precoce ainda pode ser corrigido; um tardio só pode ser explicado.

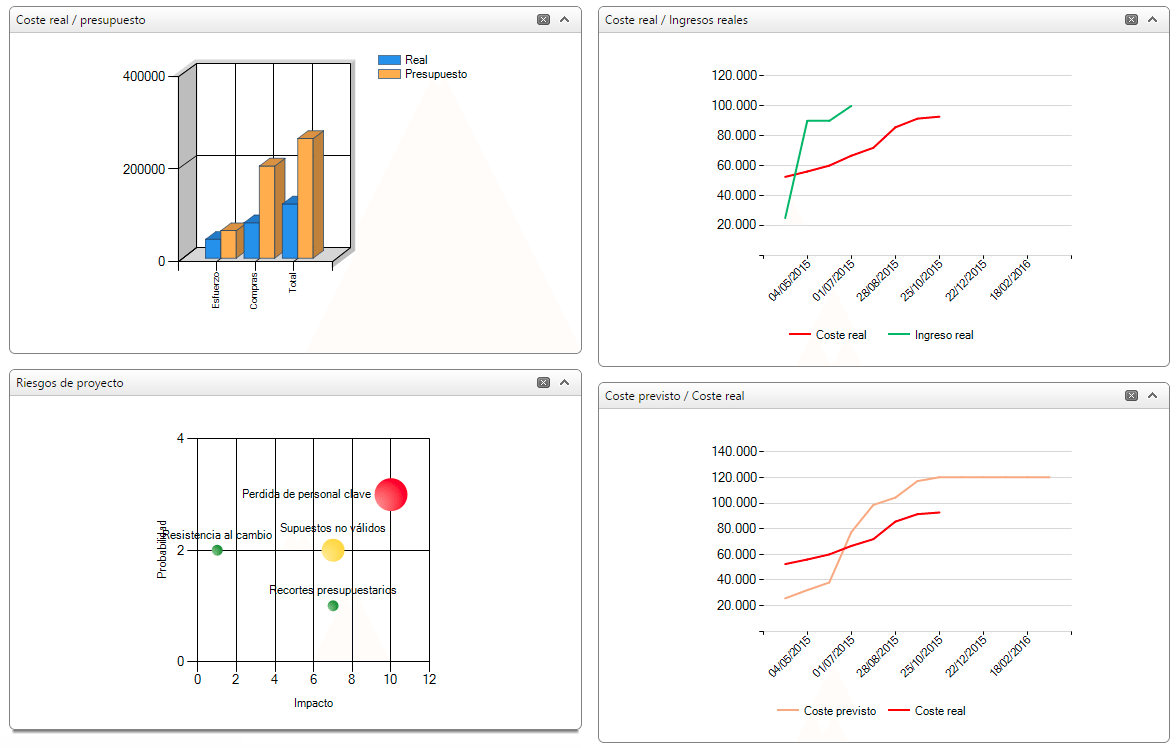

A comparação se sustenta muito melhor quando os números vivem em um só lugar, e não espalhados por três planilhas. A aba Orçamento de um projeto no ITM Platform mostra quatro blocos lado a lado: o orçamento top-down, o teto de financiamento que a organização atribuiu; a estimativa bottom-up, calculada a partir das tarefas planejadas e da alocação de recursos; os valores reais, atualizados em tempo real com os apontamentos de horas e as faturas; e os valores do último fechamento. A documentação sobre o orçamento do projeto cobre as linhas de base e o indicador de diferença em relação ao top-down.
Essa mesma comparação entre estimado e real se aplica ao avanço, e os dois se desviam juntos. Nosso artigo sobre a diferença entre porcentagens estimadas e reais explica por que o avanço reportado merece o mesmo escrutínio que o custo reportado.
As horas são apenas metade do custo
Boa parte dos conselhos sobre gerenciamento de custos parte do pressuposto, sem dizer, de que o custo de um projeto é a sua mão de obra. Não é. Licenças, terceirizados, materiais e viagens são comprometidos semanas antes de serem faturados, e é nessa lacuna que os orçamentos se perdem: o dinheiro já foi gasto, a fatura ainda não chegou e o custo real continua com boa aparência.
Modelar o gasto externo do mesmo jeito que você modela o esforço fecha essa lacuna. Agrupe as compras em rubricas orçamentárias, dê a cada compra um valor projetado quando ela é comprometida e um valor real quando é confirmada, e defina quais status de compra contam como custo efetivo. No ITM Platform, só as compras em um status marcado como valor real entram no custo real do projeto, de modo que um compromisso permanece visível como projeção até ser confirmado. As compras também podem ser vinculadas a uma tarefa, e assim suas datas de vencimento acompanham o cronograma. A mecânica está em gerenciamento de compras.
O que um bom gerenciamento de custos realmente traz
Não um relatório mais bonito. Traz a capacidade de responder, em qualquer ponto do projeto, a duas perguntas que de outro modo são pura adivinhação: quanto isso vai custar quando terminar e se esse valor continua aceitável. Tudo o que veio antes existe para ter essas duas respostas à mão enquanto ainda há margem para agir.
Próximos passos
- Comece um teste gratuito do ITM Platform e defina um orçamento top-down em um projeto real para ver como a estimativa bottom-up se move em relação a ele.
- Veja como custos e rendimentos funcionam juntos ao longo de um portfólio.
- Configure primeiro sua tabela de tarifas: perfis profissionais e custos padrão é onde começa qualquer estimativa.
